按施工阶段安排租赁设备:什么时候进场,什么时候该还回去

2026年8月24日10 分钟阅读

按施工阶段安排租赁设备:什么时候进场,什么时候该还回去

什么是设备排期,一次全部租进来为什么会多花钱

设备排期就是按照实际施工顺序,为每一台机器定下进场日期和归还日期,而不是第一天把所有东西堆到工地、结束时再一起还回去。在一个中型工程上,这两种做法的差距是好几万泰铢。

大家提早把东西全部拉进来,是因为担心真正要用的时候机器没空。这个担心很合理,但让机器整个工期都待命并不是解决办法。请提前带着您要的日期预订,让每一台机器在真正会用到的那个时段才进场。

闲置设备的成本很难看见,因为它从来不会变成账单上一行新的项目,而是藏在原本就存在的那一行的天数里。一台只用了一天却在工地上停了十八天的机器,账单上仍然是十八天。

多数工程可以分成四个阶段,每个阶段使用一组不同的机器:拆除、土方与夯实、混凝土,以及高处作业与钢结构。照这四个阶段来排期,是把闲置天数从账单上砍掉最简单的方法。

第一阶段:拆除与开工整理

第一阶段是把原有的东西清掉。这通常是最短的阶段,却使用功率最大的机器。主力是电动破碎镐,每天500泰铢,用于拆除地坪和粉刷层;需要先切出一条干净的线再敲的地方,则加上混凝土切割机,每天1,000泰铢。

如果工作内容是钻锚栓孔或穿线孔而不是敲除,请改用电锤,小型机每天300泰铢起。一开始就把这个区别弄清楚,就不会先租错机器、试过之后再换。

这一组机器几乎没有理由留到拆除阶段结束之后,因为接下来的阶段用的是完全不同的机器。这是整个排期里最早、也最明确的一次归还。

这里要预留的是废料量,实际上总是比大家想的多。如果工地没有地方堆放,这个阶段就会因为等待清运而拖长,而那些多出来的日子,都是一台停在工地上的破碎镐的租赁日。

按施工阶段安排租赁设备:什么时候进场,什么时候该还回去

第二阶段:土方与夯实

旧料清出来之后,浇筑任何东西之前要先整平并夯实地基。这一步跳过或做不足,正是新地坪日后下沉和开裂的原因,而事后补救的花费是租金的好几倍。

主力机器是汽油平板夯实机,每天750泰铢,适合狭窄区域、基脚和角落。停车场或社区道路这类大面积区域,则用手扶式压路机,每天1,500泰铢,压得更均匀也更快。

在住宅和加建工程上,这个阶段非常短,通常只有1-3天。所以这里也是另一个不该留着设备的地方。请把它安排在地基真正准备好的那个时段,标高一到位就立刻归还。

这些机器使用汽油和柴油,所以要预留在工地加注的燃料,还要有干燥的地方存放。如果整平之前就下雨,工程停了但租金不会停,这一点值得先算进排期里。

第三阶段:混凝土,从搅拌到收面

混凝土是同时运转机器最多的阶段,也是唯一一个周租通常真正划算的阶段,因为混凝土搅拌机每天500泰铢或每周3,000泰铢,大部分时间都必须在场。

跟着它的是成套的两台机器:混凝土振动棒每天500泰铢,用来把浇筑体内的空气赶出去;混凝土抹平机每天1,500泰铢,用来整平表面。这两台只在浇筑当天使用。

整个工程最贵的一个错误就发生在这里,因为抹平机和振动棒明明只需要用一天,却被留到工程结束。抹平机留18天而不是用完一天就还,这一行会从1,500泰铢变成24,000泰铢。

如果工地无法为这一组机器提供足够电力,请在同一个时段加上发电机,每天500泰铢,并且和其他机器一起预订,不要等到工地已经卡住了才打电话。

第四阶段:高处作业与钢结构

最后一个阶段是所有在高处进行的工作:粉刷、天花、油漆和钢结构安装。主要项目是钢制脚手架,每片每天10泰铢,或每片每周60泰铢,这是唯一按片计费而不是按台计费的一行。

因为按片计费,数量比时间更重要。30片租两周是3,600泰铢,同一段时间60片则是7,200泰铢。按照真实高度和墙面长度估算片数,才是控制这个阶段成本的关键。

材料需要反复往上运送的地方,请把砂浆提升机每天500泰铢,跟人力搬运的成本比一比。把砂浆送上二楼以上、一天来回好几趟的工程,通常用提升机更划算,也更安全。

钢结构安装使用电焊机,每天500泰铢,一般只在架设框架期间需要。请按照焊工真正在场的日子预订。完整清单请见工具与价格页面

完整排期示例:18天的后方加建工程

以一个估计18个施工天的中型后方加建工程为例,使用八台机器,各自在不同的时间点进场和退场。以下是排期,以及它实际的花费。

只有脚手架在大部分工期内留在现场,因为它没办法反复拆了又搭。其他所有机器都随各自的阶段来去。八台机器加起来在工地上停留44个机器日,而不是全部留到底的144个机器日。

这笔13,600泰铢是纯机器租金,不含切割片、汽油机器的燃料、进出工地的运输费用(这类工程通常需要跑好几趟),以及押金。运输费必须先问,因为它按距离和件数计算。

这里有一个真实的取舍:这套排期需要卡车跑好几趟,而不是一趟。如果工地很远、单趟运费很高,把某些阶段合并起来可能反而更好。请用真实数字把两个版本都算一遍,再做决定。

签收送达设备之前该检查什么

只要有东西送到却不能用,再好的排期都会当场垮掉,因为等待更换的那几天会把后面每一个阶段往后推。交接时花五分钟检查,是整个工程里性价比最高的五分钟。

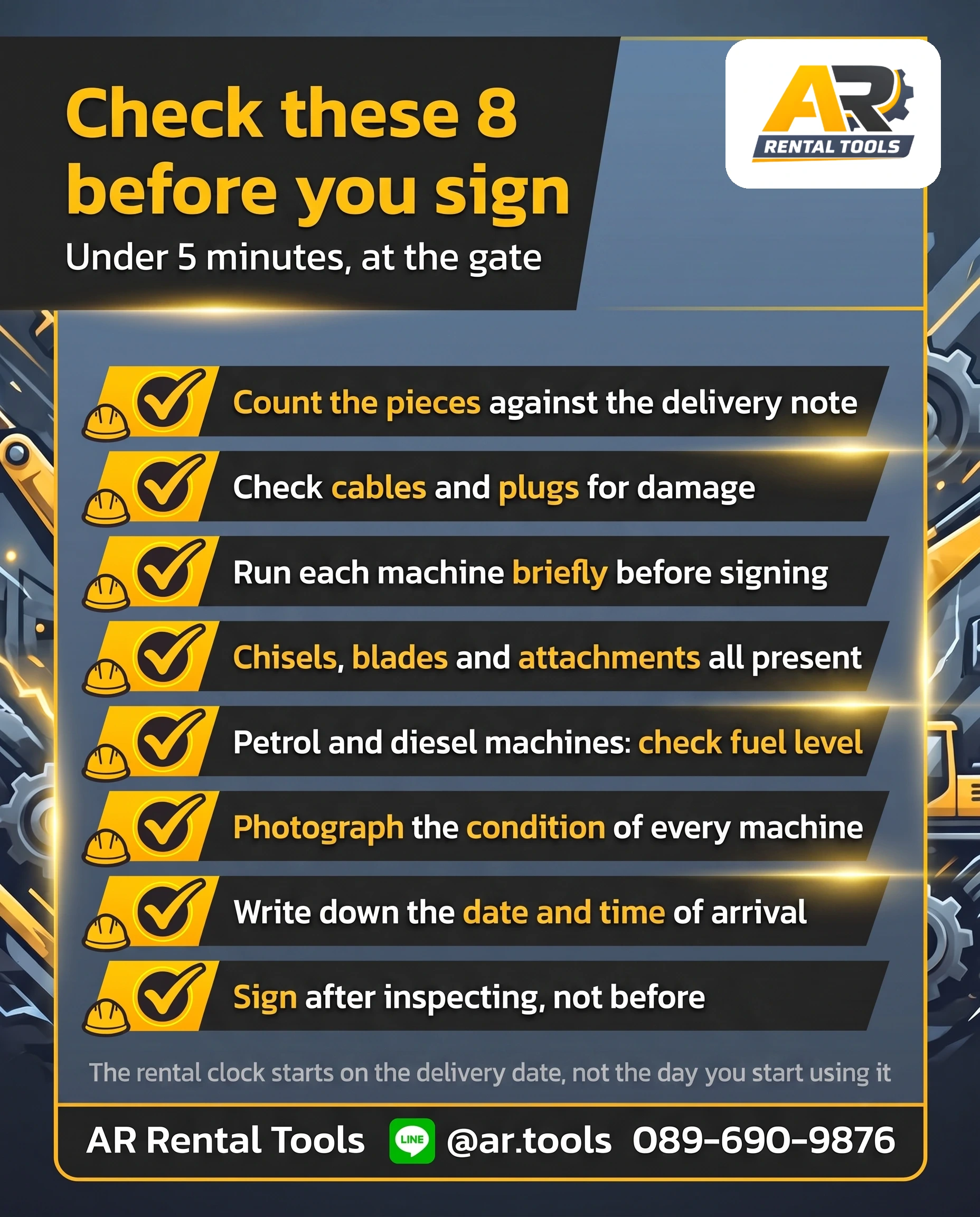

需要检查的有八项。对着送货单清点件数,检查电线和插头是否破损,签字之前先让每一台机器短暂运转一下,并确认凿子、切割片和各种配件都齐全。

另外四项是:检查汽油和柴油机器的油量,为每一台机器的状况拍照,写下送达的日期和时间,以及先检查再签字,而不是先签字再检查。

最常被跳过的是写下送达时间,因为那个日期就是第一个租赁日,而不是开工那天。周五傍晚送到、周一才开工的设备,是三个没有产生任何工作的租赁日。

常见错误,以及总结

第一个错误是因为担心机器没空,就把所有东西都订在第一天。更好的做法是提前预订,并为每一台机器给出需要的日期。团队会替您把档期留下来,而租金不会从工程的第一天就开始计算。

第二个是忘记把用完的东西还回去,尤其是抹平机和振动棒这类只用一天的机器。请把它定成工地规矩:谁用完谁立刻回报,隔天就安排收回。

第三个是完全没有为下雨预留余地。雨季的户外工程很容易延误,而等在工地上的机器仍然继续计费。请把贵的机器放进您最能掌控的时段。

简单总结:把工程拆成四个阶段、为每一台机器分别写下进场和退场日期、用完就立刻还、每一次交接都跑一遍八项检查。价格请见工具与价格页面,或透过联系我们页面一起把排期讨论清楚。

常见问题

设备应该一次全部租进来,还是分阶段?
分阶段一定更便宜,因为租金是按设备在工地上的天数计算,而不是按使用的天数。稳妥的做法是提前预订,并告诉团队每一项设备您希望的日期,团队会为那个日期留下档期,租金不会从工程第一天就开始计算。
租赁天数从什么时候开始算?
从设备送达工地那一天开始算,而不是从您开始使用那一天。如果周五傍晚送达、周一才开工,那三天仍然是租赁日。请把送货时间安排得贴近真正的开工日期,并且每一次都记录签收的日期和时间。
住宅加建工程通常需要哪些设备?
通常是八项,按施工顺序为:拆除用的破碎镐和混凝土切割机,土方用的平板夯实机,浇筑用的混凝土搅拌机、振动棒和抹平机,以及高处作业用的脚手架和电焊机。每一项都在不同的阶段进场和退场。
要提前多久预订,才能在需要的日期拿到设备?
越早告诉我们,档期越有把握,旺季时尤其如此。请把整份清单连同每一项的进场和退场日期写在同一则消息里发过来,团队会确认卡车档期和租金。营业时间内约30分钟内回复。
可以提前把设备还回去吗?
用完之后请立刻告诉团队,安排一趟收货。越早还回去,租赁天数越早停止,这一点对抹平机这类只用一天的项目影响最大。请把它定成工地规矩:谁用完谁立刻回报,而不是等到工程结束。

获取报价

把您的施工顺序连同每一台机器的进场与退场日期发给我们,电话089-690-9876或LINE@ar.tools团队会替整套设备留下档期,并在一轮之内确认卡车排期。
